В апреле представители средств массовой информации ознакомились с ходом строительства Белорусской атомной станции. Во время пресс-тура журналисты посетили ряд объектов АЭС, а также смогли получить компетентные ответы на десятки вопросов, связанных с реализацией уникального энергетического проекта страны. В развернутой пресс-конференции приняли участие заместитель министра энергетики Михаил Михадюк, директор Белорусской АЭС Михаил Филимонов, его заместитель Андрей Баркун, главный инженер Анатолий Бондарь.
Город атомщиков
Пресс-тур начался с посещения информационного центра атомной электростанции, который расположен в Островце. Участникам предложили небольшую экскурсию, а также рассказали об основных этапах строительства АЭС. Как отметил Андрей Баркун, оно началось с утверждения в 2007 году концепции энергетической безопасности, предусматривающей строительство Белорусской атомной станции. Вероятно, жители нашего района хорошо помнят, как шел выбор соответствующей всем необходимым требованиям площадки — эта тема имела в свое время широкий резонанс. Ряд исследований и научных изысканий показал, что из трех вариантов — Краснополянской, Кукшиновской в Могилевской области и Островецкой в Гродненской — оптимальным является последний.
Строительство началось с развития инфраструктуры Островца, подъездной автомобильной и железной дороги, а также производственной базы станции. Следует отметить, что за эти несколько лет небольшой городской поселок на западе Беларуси превратился в красивый, оживленный, современный город – в 2012 году Островец получил этот статус. И с каждым годом все уверенней его подтверждает. За несколько лет здесь выросло 37 жилых домов: только в минувшем году сдано 12 жилых домов, в 2017 планируется ввести в эксплуатацию еще 6. Продолжается строительство объектов социального значения: районной больницы, школ, детских садов, физкультурно-оздоровительного комплекса. Словом, город атомщиков растет и хорошеет. Участники пресс-тура смогли убедиться в этом, побывав в одном из жилых микрорайонов Островца. Здесь ничего не напоминает о привычных безликих «панельках». Дома невысокие – до шести этажей, с витражными окнами и французскими лоджиями.
Пока коллеги-журналисты обсуждали стильную застройку и тихонько вздыхали, втайне завидуя счастливым обладателям таких квартир, автобус брал курс на атомную электростанцию. Вскоре впереди замаячили две испарительные градирни.
Артерии для электроэнергии

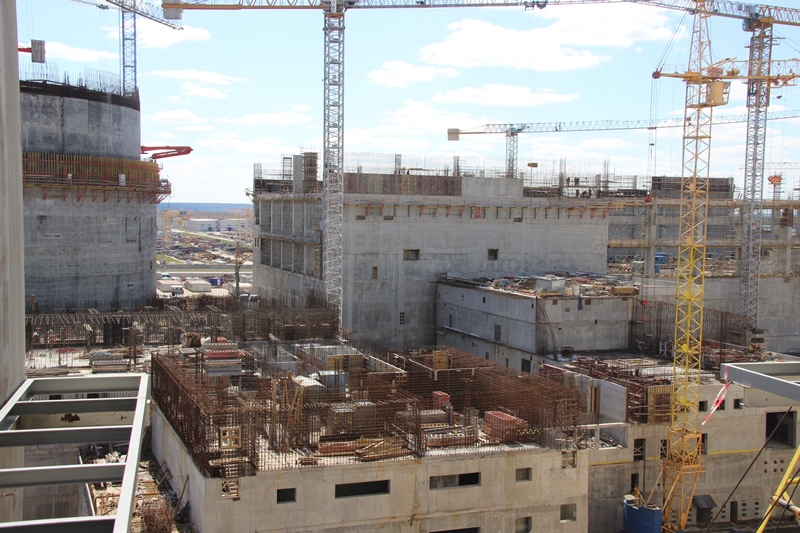

Двадцать минут по хорошей, еще совсем новой дороге, которая в «часы пик» превращается в самую настоящую четырехполоску, — и мы на месте. Проходим контрольно-пропускной пункт, в целях безопасности надеваем привычные строителям каски и медленно движемся по производственной базе, естественно, на автобусе – чтобы пешком обойти площадку, вероятно, и дня не хватит. Вокруг, сколько видно глазу, стройка: вот охраняемая открытая площадка хранения, впереди — бетонно-растворный узел производительностью до 180 кубов бетона в час, корпус спецметаллоконструкций и арматуры, мастерская антикаррозийных работ, пускорезервная газовая котельная для отопления строящихся зданий… Работы ведутся на 119 объектах из 130. Разумеется, посетить и половину их в рамках пресс-тура невозможно – площадка расположена на 100 гектарах. Внимание журналистов сконцентрировали на основных объектах.
Итак, останавливаемся возле электроцеха. Чем же так важен этот объект? Ведь электроэнергия будет вырабатываться вовсе не здесь, а на двух энергоблоках. Электроцех представляет собой комплектное распределительное устройство с элегазовой изоляцией. Его отличительная особенность – закрытый тип, а это значит, что сведены к нулю внешние факторы воздействия. Кроме того, закрытое распределительное устройство позволит экономить на эксплуатационных затратах. Все оборудование электроцеха немецкого производства, фирмы Siemens. Здесь предусмотрена система защиты, устройства электрической автоматики, телемеханики и связи.
Именно отсюда электроэнергия будет поступать в наши города и села. Для этого параллельно со строительством атомной электростанции реализуется проект «Строительство АЭС в Республике Беларусь. Выдача мощности и связь с энергосистемой».

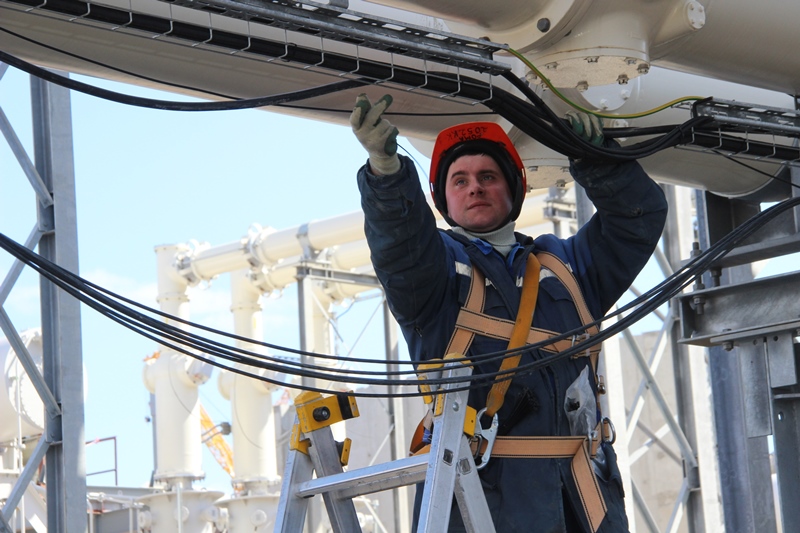

— Он предусматривает строительство новых воздушных линий электропередачи 330 кВ протяженностью 1032,5 км и реконструкцию 672,4 км действующих линий электропередачи 110-330 кВ, — рассказал заместитель министра энергетики Михаил Михадюк. – В рамках проекта предусмотрена реконструкция четырех подстанций и строительство новой подстанции «Поставы».
Новые электрические сети тянутся по территории Гродненской, Минской и Витебской областей. Опоры высотой 64 м позволяют проходить над лесными массивами, не делая просек.
Значит ли это, что работу газовых котельных, которые занимаются теплоснабжением и в нашем городе, переведут на электроэнергию? Вовсе нет. Там, где есть теплоисточники, уверен Михаил Михадюк, это нецелесообразно.
Сколько же электроэнергии будет производить Белорусская АЭС? С вводом в эксплуатацию двух энергоблоков общей мощностью порядка 2400 МВт она станет второй после Лукомльской ГРЭС (2900 МВт) по установленной мощности.
Ядерный остров

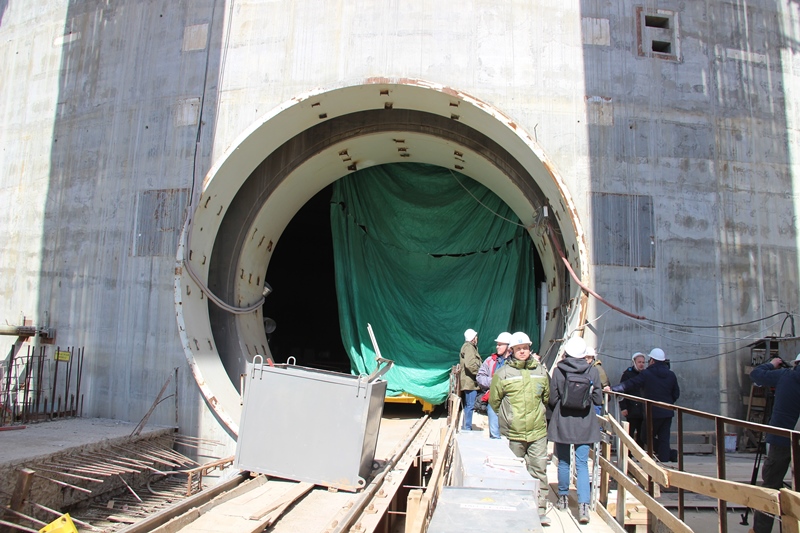

Уникальную возможность – побывать на так называемом ядерном острове – получили участники пресс-тура. Более того, самые смелые смогли заглянуть в его сердце, поднявшись на отметку +24 здания реактора первого энегоблока. Вполне возможно, больше такого шанса и не представится: перед выполнением работ на этапе физического пуска это место станет территорией ограниченного доступа. Впрочем, и сейчас это достаточно сложно.

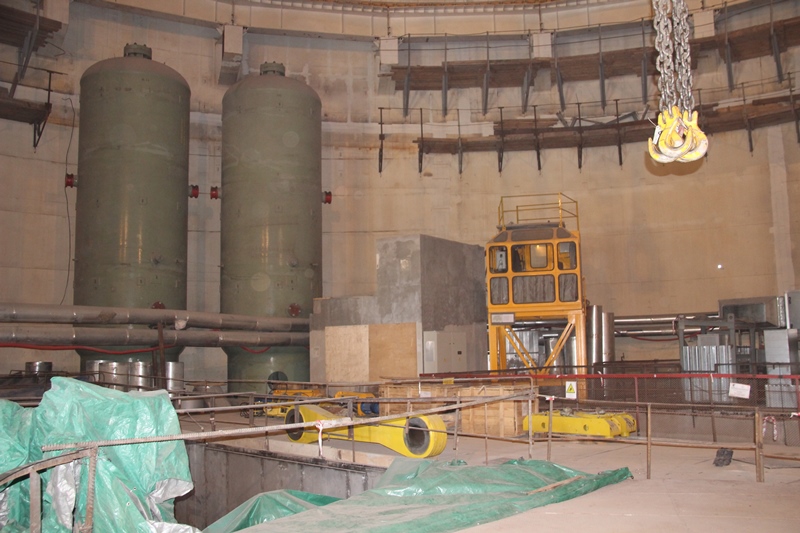

1 апреля на первом энергоблоке был смонтирован корпус реактора (вес — более 330 тонн, длина — 11 метров, диаметр — 4,5 метра) и все четыре парогенератора. Как становится понятно из видео, установка корпуса реактора в проектное положение — практически ювелирная операция.

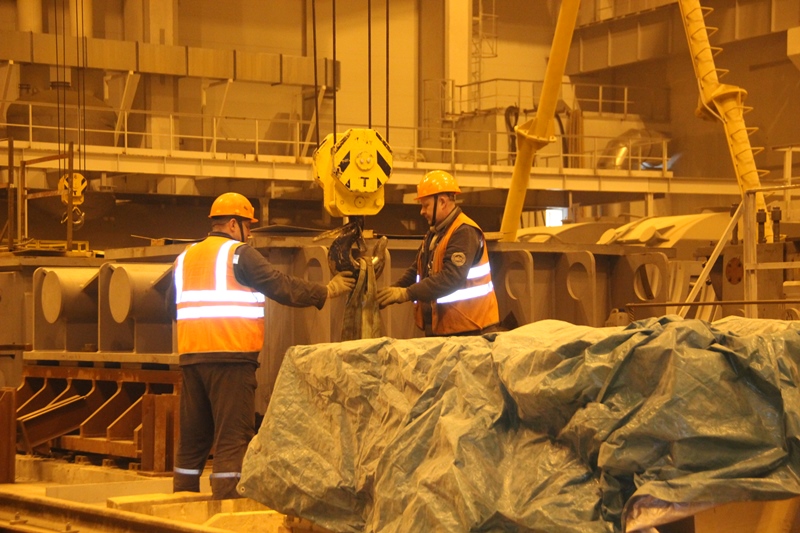

— Сначала корпус реактора был поднят на транспортный портал и затем по рельсам перемещен в центральный зал, отметил Андрей Баркун. — Далее, полярным краном корпус реактора был перемещен в вертикальное положение и установлен на опорное кольцо в шахту реактора. При этом допустимое отклонение при совмещении осей корпуса реактора и опорного кольца составляет всего один миллиметр.
В настоящее время на первом энергоблоке ведутся подготовительные работы по началу сварки главного циркуляционного трубопровода, по устройству наружной защитной оболочки выше отметки 44,6 м. Выполняется монтаж облицовки пола на отметке 26,3 м, монтаж герметичных дверей. В здании турбины, которое журналистам также удалось посетить, выполняются работы по монтажу турбоагрегата. Участников пресс-тура познакомили с инновациями в турбиностроении и принципом работы данного оборудования.

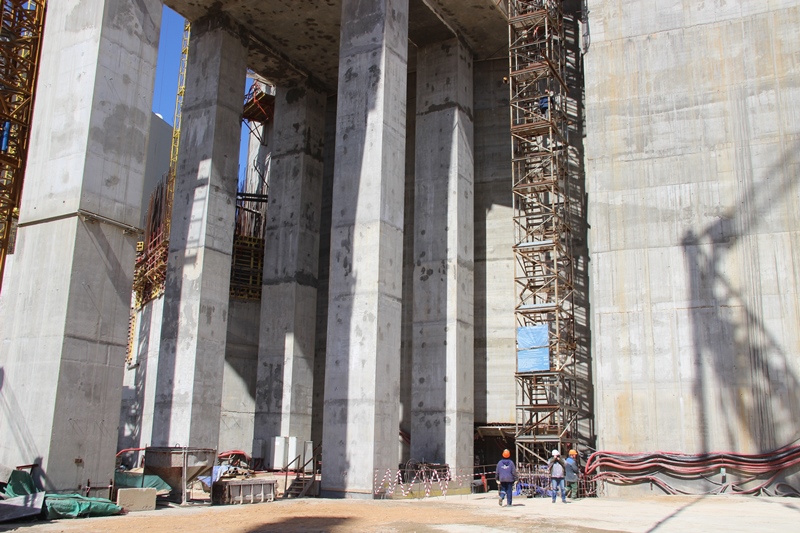

Продолжаются работы и на втором энергоблоке: в здании реактора выполняется устройство внутренней и внешней защитных оболочек; в здании турбины — устройство стен и колонн выше отметки 16 м. Ведутся работы по устройству опорных конструкций под виброизоляторы фундамента турбоагрегата и по устройству фундамента турбоагрегата. В башенной испарительной градирне выполняются работы по устройству фундаментов под трубопроводы водоохладительного устройства, монтаж сборного железобетонного каркаса.
Главное – качество и безопасность
При выполнении всех работ основной упор делается на качество и безопасность. В проекте Белорусской АЭС, заверяют специалисты, учтены все постфукусимские уроки. Здесь использована двойная защитная оболочка — для локализации активных веществ в случае аварии и защиты от внешних воздействий, а также дополнительные системы по управлению запроектными авариями. Таким образом, наружная защитная оболочка должна защитить реактор от всех возможных напастей — от землетрясения, цунами и снежной бури до атаки террористов и падения самолета.
— Перед тем как попасть на площадку в Островец, все оборудование проходит тщательный беспрецедентный контроль как со стороны генподрядчика, так и со стороны наших подразделений, — подчеркивает главный инженер Анатолий Бондарь. — Для этого специалисты БелАЭС выезжают на заводы-изготовители, где проводят оценку качества изготовления оборудования.
Пристальное внимание уже сейчас уделяется подбору и подготовке квалифицированных кадров. Для работы на ядерном острове набираются специалисты с опытом работы на атомных станциях в России, Украине и других странах – порядка 70 человек. Далее они проходят индивидуальный план подготовки – с учетом особенностей Белорусской АЭС.
Не менее тщательную подготовку проходят и молодые специалисты. В этом убеждаемся своими глазами во время посещения учебно-тренировочного центра, расположенного здесь же, на площадке Белорусской АЭС.
— Подготовка персонала, — рассказывает заместитель главного инженера по подготовке персонала Владимир Горин, — ведется с 2014 года. Сначала это были стажировки на базе Нововоронежской АЭС, а с 2016 года – занятия в нашем учебно-тренировочном центре на полномасштабном тренажере, которые считаются одним из самых эффективных способов обучения.

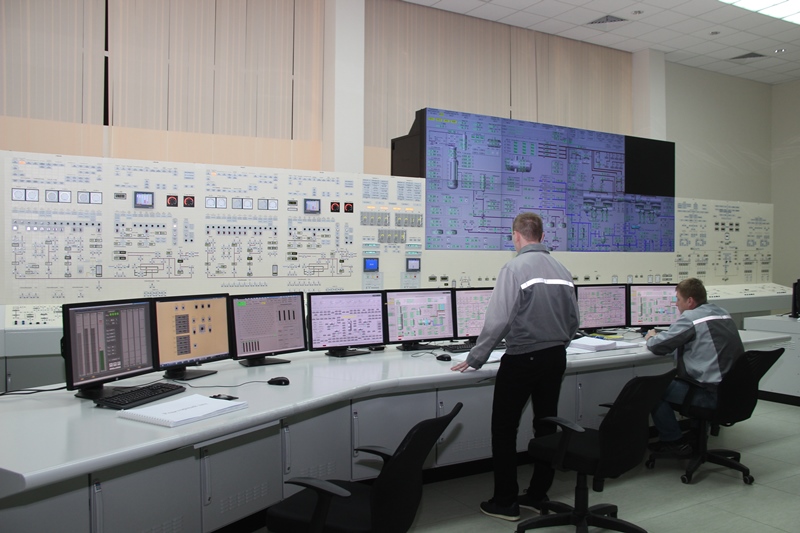

Тренажер полностью повторяет блочный пульт управления — вплоть до цвета телефонов и расположения входов и выходов, совпадает расположение всех кнопок, пультов, панелей и индикаторов. Все как в реальности. Только задачи пока – учебные. Практическая подготовка на полномасштабном тренажере, который позволяет выработать алгоритм действий в различных нештатных ситуациях, проходит под руководством инструкторов Нововоронежского учебно-тренировочного центра, параллельно идет обучение и белорусских инструкторов.
Открыто, компетентно, доступно
Ряд ответов на вопросы, связанные со строительством Белорусской АЭС, дал в ходе пресс-конференции заместитель Министра энергетики Республики Беларусь Михаил Михадюк.
В частности, он отметил, что безопасность Белорусской АЭС — это первый и самый главный приоритет.
«Беларусь строго выполняет все рекомендации МАГАТЭ, мы открыты для диалога со всеми странами, готовы взаимодействовать с соседними странами», — подчеркнул замминистра.
Так, Беларусь ответила Литве на все вопросы, касающиеся строительства АЭС в Островце. «К сожалению, они нас не хотят слышать. Здесь вопрос слишком политизирован», — сказал Михаил Михадюк.
«Мы провели беспрецедентно большой объем исследований по всем направлениям, когда выбирали площадку для сооружения Белорусской АЭС, и это было отмечено экспертами МАГАТЭ. И сегодня не только по сейсмологическим, но и другим направлениям продолжается мониторинг. SEED-миссия МАГАТЭ в январе этого года подтвердила, что выбранная площадка и проектные решения обеспечивают ответ на все внешние угрозы», — отметил замминистра.
Ядерная безопасность является приоритетом при сооружении атомной электростанции в Островце. Качество выполняемых работ контролируется самым тщательным образом, выстроена четкая система подготовки кадров. «Мы не допускаем ни малейшего отклонения от проектных требований», — обратил внимание замминистра.
С целью проверки безопасности Белорусской АЭС в 2016 году по европейской методике проведены стресс-тесты. Стресс-тесты заключаются в проверке экстремальных воздействий и адаптации АЭС на случай чрезвычайных ситуаций: сочетания затопления, экстремальных погодных условий и внешних воздействий, последствия потери функций безопасности, вызванные потерей электроснабжения АЭС.
«Информацию по итогам стресс-тестов РУП «Белорусская АЭС» передало регулятору, т.е. Госатомнадзору для подготовки национального доклада. Госатомнадзор поступил к подготовке национального доклада по результатам стресс-тестов, который будет передан в Европейскую комиссию, — рассказал Михаил Михадюк. — Мы также взяли на себя обязательство опубликовать результаты для широкой общественности».
По словам замминистра, Беларусь открыто делится информацией о ходе реализации атомного проекта. В Островце открыт информационный центр Белорусской АЭС, к этому времени его уже посетили более 13 тыс. человек. В центре действует постоянная экспозиция, посвященная использованию атомной энергии в мирных целях.
В ходе пресс-конференции Михаил Михадюк рассказал также о поставке корпуса реактора для второго энергоблока. Соответствующее дополнительное соглашение к контракту между Беларусью и Россией уже подписано. На втором энергоблоке БелАЭС установят корпус реактора, ранее предназначавшийся для Балтийской АЭС (станция в Калининградской области России). Сроки ввода второго энергоблока не сдвинутся, его запуск запланирован на 2020 год.
Людмила КОЗЕЛ.
Фото Светланы МУЦЯНСКОЙ.
Справочно
С начала строительства атомной электростанции, стартовавшего в 2013 году, смонтировано 119 тыс. т арматуры (75 процентов от общего объема) и уложено 755 тыс. куб. м бетона (64 процента от общего объема).
75 процентов общестроительных работ выполняется белорусскими строительными организациями.
Запуск первого энергоблока планируется в 2019 году.
На двух энергоблоках будет работать более 2 тысяч человек.
